            ETO項目制造APS解決方案

            一、制造類型

            依據客戶需求前置周期與交付周期相比,可以確定不同的交期承諾模式:MTS、ATO、MTO、ETO。

            MTS,備庫式生產,工廠預先備庫式生產好成品,客戶可以立等可取。

            ATO,訂單式總裝,零部件的生產周期/采購周期很長但是零部件標準化程度比較高,即標準的零部件組裝為定制化的成品。如Dell的電腦、春風動力的摩托車等。

            MTO,訂單式生產,零部件與訂單一一對應而標準化程度角度,必須客戶下達訂單后,零部件的采購、制造才可以執行。

            MTO最常見的模式是OEM企業,即國外客戶下達訂單,國內OEM工廠開始生產。一般的訂單周期是25天、30天、35天、45天、60天等幾個訂單周期。為國內主機(汽車、設備制造等)配套的零部件生產企業,也屬于這個業務類型。

            ETO,訂單式設計制造。客戶下達訂單后,才開始產品的設計,產品設計完畢后,才開始計劃編制、物料采購和零部件生產,是訂單周期非常長的一種模式,一般的下單到交付是時間以月計算,最少在3個月以上。

            ETO模式,其中的采購前置期、生產制造周期也很長,占訂單周期的比例超過50%,屬于典型的項目型制造。

            二、ETO(項目型)模式的特點

            1、制造周期占訂單周期的比例高

            MTS、ATO、MTO模式中的純加工時間(TT)比例較高,一般超過訂單交期周期的50%以上。

            2、多項目任務環境

            一般情況下,企業會有多個任務在運作,而且一般處于“任務相互依存、資源相互制約”的狀態。

            3、多品種、小批量、變更多

            ETO場景是單設備(單件)定制,而且其零部件的需求量不確定度較高,有的是單件,有的是小批量,有的是中等批量生產。

            由于是銷售訂單下達后才開始設計,設計的時間都比較緊,而設計的資源有限,設計一定存在非常的瑕疵和缺陷,致使設計的變更會非常多,BOM、圖紙的變化會比較大。

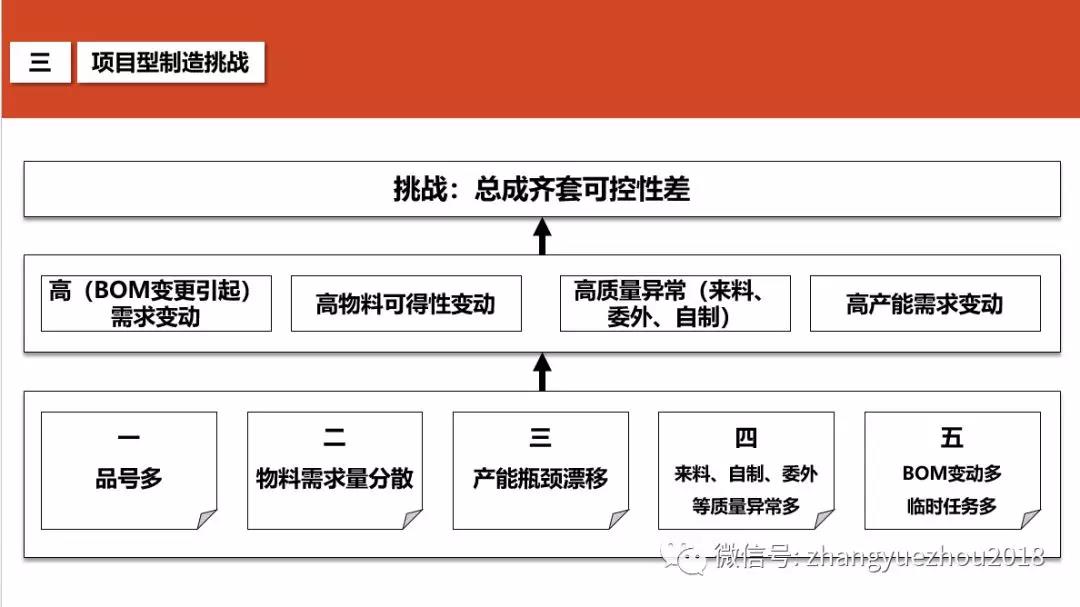

            4、自制件、采購件的供應商困難、變動性大

            單件、小批量的自制和采購,為生產過程、采購過程帶來了極大的困難:

            第一,自制件的換型時間增加,產出率大幅度降低。一旦出現質量異常,需要重復投料,產能占用大。

            第二,采購件

            - - - - -
