捷易智造點評:工廠的不確定性一個重要的外部因素是訂單的不確定性和變更,任何一款優秀的APS系統,都應該能快速、及時、正確的應對訂單的不確定性,下面讓我們一起來了解下ASPROVA APS系統是如何處理的。
隨著時間的流逝,訂單數據就像結果數據一樣發生變化。ASPROVA APS系統常見更改包括以下內容:

-
追加訂單
-
訂單刪除
-
數量變化
-
到期日變更
-
優先權變更
-
最早開始時間更改(EST)

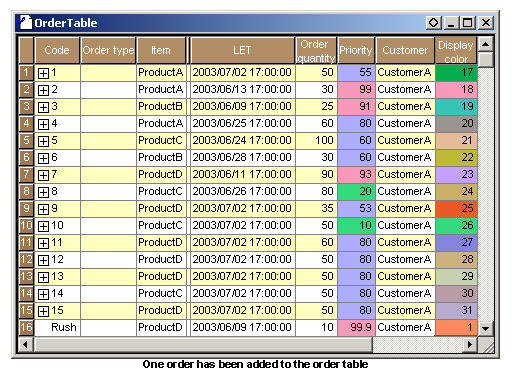

例如,讓我們嘗試添加一個緊急訂單。為此,請在菜單中單擊[表視圖]-[訂單]以顯示訂單表并使用該表添加訂單。

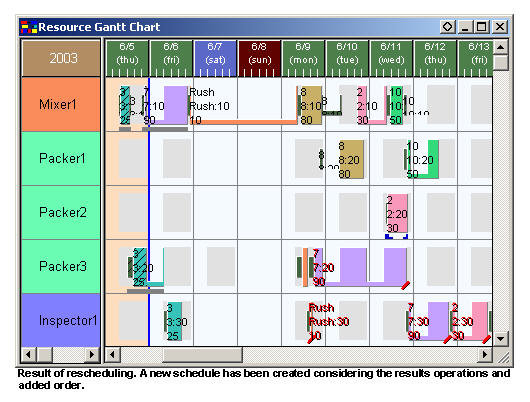

重新安排時間表時,將自動自動創建包含進度和添加訂單的新時間表。讓我們單擊[Reschedule]按鈕。
作為重新調度的結果,非陰影部分已被推到調度開始時間的右側,而陰影部分已被拉回到調度開始時間的左側。同樣,已添加的緊急訂單已分配為在當前操作完成后立即開始。

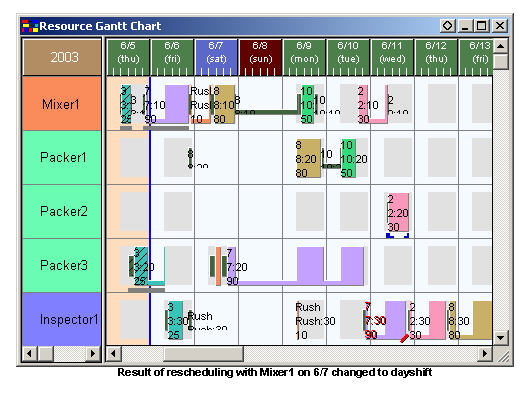

但是,正如您所看到的,我們添加到ASPROVA ASP系統的結果數據和倉促順序導致其他一些操作遲到,這些操作原先計劃按時完成。下一步將使用您在上一節中學到的技術來糾正時間表中的新問題,保存數據并根據修訂后的時間表將工作說明發送到車間。
