捷易智造點評:ASPROVA APS系統的報工數據用于關閉Operation,釋放資源,并在下一次優化預算前給出完工的數量和時間,一方面為KPI的評估提供了數據,另外一方面形成了APS系統的工作閉環。
APS的報工數據可以手工填報,但實際工作當中,大工廠的工單非常多,很多是MES系統提供,有的是借助掃碼系統報工,同步到APS系統中。
下面看下ASPROVA APS系統的報工數據和邏輯。

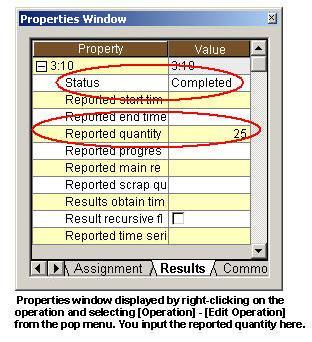

通常,車間根據工作指令執行生產,然后記錄有關生產結果的數據。Asprova APS能夠將這些結果數據反映到進度表中。在資源甘特圖上,在要輸入結果的操作之一上單擊鼠標右鍵,然后顯示一個彈出菜單。從彈出菜單中選擇[操作]-[編輯操作]。在屬性窗口中選擇“結果”選項卡,將顯示該操作結果的屬性。在這些屬性中,您將找到屬性“ Status”。在屬性“報告的數量”中輸入該操作產生的數量。將“狀態”設置為“已開始”或“已完成”。假設我們已經完成了一天的工作,
操作碼
|
報告數量
|
3:10
|
25
|
7:10
|
10
|
3:20
|
23
|

選擇工序后,輸入報告的數量并將“狀態”設置為“已完成”,您輸入的信息將反映在資源甘特圖上。您將看到一些陰影操作,并用淺灰色加下劃線。灰線表示已將報告的結果輸入到該操作。陰影區域代表完成的部分。
現在,由于已經輸入了一天的工作結果,因此讓我們將Asprova APS提前一天。

在菜單中選擇[時間表]-[項目設置],或單擊以下工具欄上的圖標。

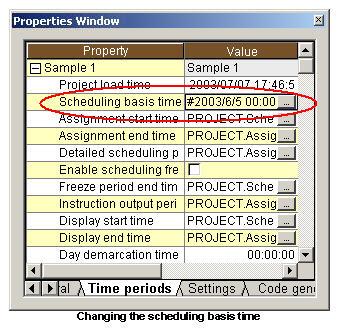

項目設置的屬性顯示在屬性窗口中。如果選擇“時間段”選項卡,則會找到“計劃基準時間”屬性。當前,調度基準時間為2003/06/05。將時間從2003/06/05更改為2003/06/06。

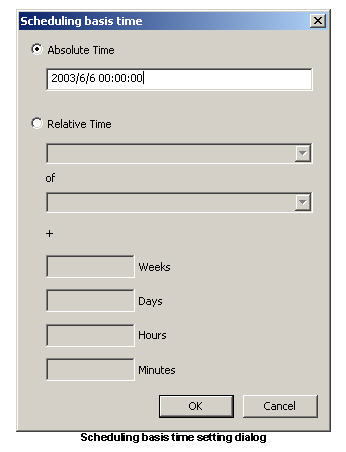

單擊調度基礎時間值字段中顯示的[...]按鈕。顯示對話框。將為“絕對時間”指定的調度基準時間從#2003/06/05#更改為#2003/06/06#,然后單擊[確定]按鈕。
指示甘特圖的調度基礎時間的藍線將向前移動一天,到6/5到6/6之間的時間。
*如果將計劃基準時間設置為項目加載時間,則無需每次都設置計劃基準時間,因為它自動設置為Asprova APS系統啟動的時間。
現在,如果您在資源甘特圖上查看6/5,您將看到一些用淺灰色下劃線標記的陰影操作。結果反映在這些操作中。陰影區域代表完成的部分。
訂單3的混合操作
|
所有計劃數量25已完成。
|
訂單7的混合操作
|
計劃數量90中的10已完成。
|
訂單3的包裝操作
|
計劃數量25中的23已完成。
|
注意,如果陰影部分延伸到調度開始時間的右側,則表示操作提前于進度,而如果非陰影部分延伸到調度開始時間的左側,則表示操作落后于進度。
