            跟捷易智造學ASPROVA APS系統(2)-日歷&班次

            文章來源:捷易智造
            2020-01-28

            捷易智造點評:日歷和班次是相結合來構成完整的資源可用時間的。

            日歷:主要是設置不會按固定時間規律重復出現的時間節點,比如春節、國慶、五一等。

            班次:主要設置循環出現的時間,比如白班、晚班,包括特殊設備和團隊的上班時間,維護時間等。在有的APS系統中,班次分正常上班時間、休息時間、加班時間、維修時間等。由于加班的人工成本更高,這樣可以通過KPI的優化參數設置,盡量拍白班。下面就和大家一起學習ASPROVA APS系統的班次設置。


            以下部分說明了您需要在Integrated Master之外的表中輸入的必填屬性。

            該表指定了可以分配給日歷中的資源/天的工作時間模式。

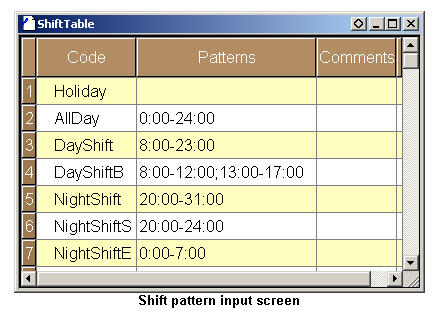

            在此指定班次的名稱。由于這些班次代碼用作更改甘特圖上班次的候選列表,因此可能對您提前注冊各種數據(例如加班工作模式)很有用。

            模式

            在此處指定工作時間。用連字符(-)兩次連接定義了一段時間的工作時間。多個時間段可以用分號分隔。

            [班次設置和含義]
            模式 含義
            8:00-12:00; 13:00-17:00 資源的使用時間為8:00至12:00和13:00至17:00,從12:00開始有一個小時的休息時間。
            8:00-10:00; 10:15-12:15; 13:00-17:00 資源設置為從10:00開始有15分鐘的休息,從12:15開始有45分鐘的休息。您可以通過用分號分隔工作時間段來定義多個休息時間。

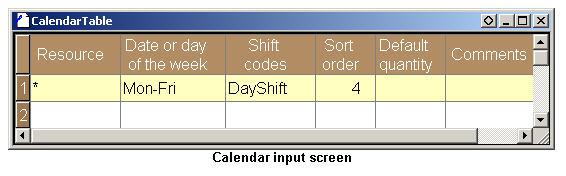

            該表為每個資源和日期指定了班次。您可以通過從菜單中選擇[表視圖]-[日歷]來打開表。

            資源資源

            在此指定此日歷記錄將應用到的資源的代碼。星號(*)表示所有資源代碼,如示例1:包裝中所示。


            日期或星期幾

            在此指定此日歷資源將應用的日期。您可以采用YYYY / MM / DD格式或按星期幾指定日期。您還可以通過在日期或星期幾之間加上連字符(-)來指定范圍。在示例1:打包中,在星期一和星期五之間放置一個連字符,指定從星期一到星期五的范圍。

            [日期設置和含義]
            日期 含義
            周一 星期一
            周一至周五 從星期一到星期五。連字符用于指示范圍。
            2004/1/1 2004/1/1
            2004/1 / 1-2004 / 1/3 連字符也可以用于指示日期范圍。


            排序

            在此指定日歷記錄的優先順序。排序順序較高的記錄具有較高的優先級。


            班次代碼

            在此指定要應用于指定資源代碼和日期的班次代碼。

            [日歷設置示例1]
            資源資源 日期或星期幾 排序 班次代碼
            * 周一至周五 1個 白班
