            工廠上ERP之前如何做產能評審?

            個人觀點,僅供參考

            說明:產能評審是生產計劃作業中非常重要的環節,一般涉及到銷售訂單的交期評審、投料控制和產能規劃三個方面。

            本文扼要地介紹了產能評審和銷售訂單交期評審的要求。

            第一條目的

            明確、規范各事業部內部占用設備(產線)的產能管理。

            第二條范圍

            本規定適用范圍浙江月立電器有限公司各事業部PMC/車間。

            第三條專用設備產能管理流程

            3.1 定義和基礎數據準備

            3.1.1 本流程所定義產能,是指各事業部內部的、各事業部之間不交叉使用、借用的設備、產線的生產能力。

            3.1.2 產能量綱,設備、產線的生產能力可以用設備的工時、產出量或人工的計件工資衡量。不同的衡量對象,采用不同的衡量方式。

            3.1.2 標準工時,有PIE在正常工況下、正常時間、正常產品采用直接觀察法測定的作業時間,并在此基礎上加上“寬放系統”的綜合時間。

            3.1.4 工序工時(工價),PIE依據物料BOM、成品、半成品、零件、原材料的加工順序,編制產品流程圖、工序工時表。

            每一個工序需要關聯相關與基礎數據:標準工時、標準工價、單位產出數量、默認設備等其他需要表達的參數。

            3.1.5  設備清單,應該建立“事業部—車間(作業中心)—設備清單”,并將相同型號、相同加工精度的設備編制為一個設備組。

            3.16 共用模具清單

            完整的模具清單進行標識:完全自身使用的模具標識為專用、多方共用的標識為共用。

            3.2工單匯報/工單負荷

            3.2.1依據PMC的月計劃和周計劃和實際生產狀況,及時進行完工匯報。

            3.2.2 根據生產工單的物料編號與工序工時進行關聯,確定未結案的生產工單的生產負荷。

            3.2.3 將未結案的銷售訂單按照完工日的前后順序(完工日早的在前),并將銷售訂單以顏色標注:

            已經延誤的銷售訂單:黑色

            距離完工日還剩1/3承諾客戶交期的:紅色

            距離完工日在承諾交期的1/32/3之間的:黃色

            距離完工日在承諾交期的0至今1/3之間的:綠色

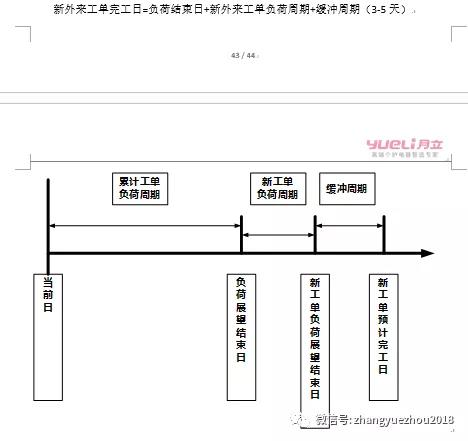

            距離完工日在承諾交期的0以外的,蘭色
