            生產管理的干貨,PMC作業相關說明

            文章來源:火鳳凰軟件
            2019-05-24

            摘要:TOC發明者高特拉特博士,對企業的流動性有非常明確定義:

            總之,福特的流水線概念可以歸結為以下四要點,也是任何運營管理的精華:

            1. 改善生產的流動性(等同于前置時間)是任何生產運營的首要目標。

            2. 這個首要目標可通過設計務實有效的預防過多生產的機制來完成(預防過多生產)。

            3. 所有的局部效率指標必須廢除。

            4. 必須導入一個能平衡產線流動性的聚焦改善程序。

            一家制造企業的流動性管理部門是PMC,自然我們需要多PMC進行定義。如果我們沒有定義清楚PMC部門該做什么,那一定是欠缺了。


            PMC作業相關說明





            一、PMC組織及人員編制

                  1.1 PMC組織結構圖



            1.2 崗位職責

            崗位

            序號

            崗位說明書

            PMC


            編制主計劃

            1

            組織銷售訂單評審,確定銷售訂單交期

            2

            編制主計劃(確定月度出運計劃)


            MRP控制

            1

            確定“一個銷售訂單”一次MRP的模式

            2

            設置MRP相關參數并優化

            3

            手工需求申請控制


            日物料齊套計劃和作業計劃達成

            1

            參加并主持日物料追蹤會議

            2

            參加并主持日計劃調度會議


            異常處理

            1

            及時處理銷售訂單、生產任務單完工過程的異常處理

            BOM


            系統BOM編制


            系列錄入銷售訂單


            非包裝物料BOM變更控制

            1

            接收經過批準(銷售:胡雯/工藝:趙會有)的紙質變更申請單

            2

            在1日內進行系統BOM的變更,并建立變更臺賬

            3

            根據變更后的非包裝物料BOM,下達工程變更單至生產副總經理

            MRP


            MRP運算


            生產領料單處理

            1

            根據作業日計劃要求,提前半天/一天打印領料單

            2

            根據PMC經理要求,打印手工領料單等


            工程變更K3單據處理

            1

            根據收到的ECN,1日內變更系統單據

            2

            系統單據變更后,1日內書面方式


            手工單據處理

            1

            K3系統中新建“工具等非MRP物料”采購申請

            2

            工具等非BOM物料外購入庫、領料單的打印

            (計

            員)


            周/日滾動計劃編制

            1

            周/日滾動計劃,需要做到產線:A、B、C線、底板輔助、切割部組裝、噴涂

            2

            周/日滾動計劃,平衡率為90%至110%,特殊情況下才可以到120%


            物料齊套追蹤及會議

            1

            會議前,需要每日準備物料齊套報告

            2

            支持物料齊套追蹤會議(自制件/外購件)

            3

            物料不良、少料、退料等異常處理


            生產任務完工追蹤

            1

            監督生產任務單關閉狀態,督促車間及時入庫

            2

            與車間確定清尾時間節點,確保生產任務及時關閉

            (計

            員)


            周/日沖壓和焊接滾動計劃編制和完工追蹤

            1

            編制沖壓、焊接投料周、日計劃

            2

            追蹤生產任務單的關閉,督促車間及時入庫


            沖壓和焊接采購到料和齊套控制

            1

            跟催沖壓和焊接所需要的采購物料

            2

            即時關注即時庫存數據,提出數據調整的原因和依據

            3

            沖壓焊接采購物料的質量、數量、規格的異常發起及處理


            委外計劃及完工追蹤

            1

            根據K3的委外要求,編制委外計劃

            2

            與委外供應商聯系,發出委外訂單

            3

            并實時與委外供應商對接,組織委外物料的領料和發貨

            4

            督促委外出運物料的跟蹤入庫,及時關閉委外訂單

            5

            委外質量、數量異常的發起、處理和跟蹤


            委外采購物料及委外完工入庫跟蹤

            1

            根據K3委外訂單要求,跟蹤委外原材料入庫

            2

            處理委外原材料的質量、數量異常

            二、MRP邏輯

               2.1 交期定義

            1、采購、委外交貨日確定

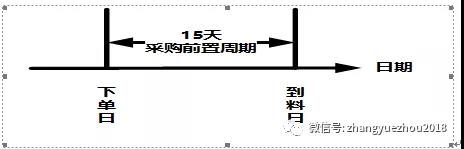

            第一,采購交貨日=下單日+采購前置周期

            采購前置周期由采購人員根據物料種類進行評審、確定,由生產副總經理批準后,BOM文員錄入系統。

            后續采購訂單按此日期進行下單,但是具體的到貨日期,有PMC臨時指定(尤其是提前、或長時間延后)。

            MRP專員MRP運算后,依據此設置條件默認下推即可。

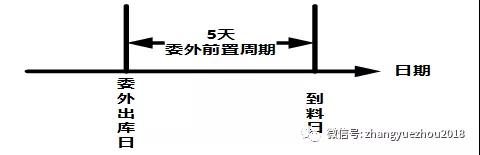

            第二,委外交貨日=委外出庫日+委外加工周期

              委外到料日也是基于在委外出庫日(委外物料分為自制、外購兩種屬性)加委外前置周期確定(正常批量狀況下)。

              第三,銷售交期定義

            2.2 經濟批量及MRP模式

            1、確定“單次”、“批次”投料模式

            由PMC會同沖壓車間、注塑車間、采購部門確定自制件物料、采購件物料進行“單次”、“批次”評審。

            “單次”物料的,一個銷售訂單進行一次MRP運算,直接下達采購訂單、委外訂單和生產任務單。

            “批次”物料的,按照設定的經濟批量(采購,最小起訂量、自制,經濟生產任務量)采購。

            由PMC發起,會同采購部、沖壓車間、注塑車間,進行經濟批量的評審,并經生產副總簽字確認后,由BOM文員在物料屬性中設置。

            MRP專員依據標準MRP運行,直接下推生成采購申請、委外申請和生產計劃。

            2、MRP模式設置及MRP運算

            MRP運算模式設置時,至少考慮無需求庫存扣減、無需求在途物料扣減,即在計算時間,需要扣除“無需求的庫存量”、“無需求的在途量”,實現MRP運算的自動扣料。

            堅持一張銷售訂單進行一次MRP運算模式,隔離銷售訂單之間的需求,確保實現物料的可跟蹤性。

            三、單據控制

            3.1銷售訂單(銷售出庫)控制

            1,銷售訂單評審

            PMC經理主導銷售訂單的評審。

            含有新產品的銷售訂單,需要有設計、模具、工藝、車間、銷售共同參加的銷售訂單專題評審會議,才可以確定交期。

            返單的評審,由PMC經理主導(標準交期45天/包裝物料確認日+20天),可以郵件等其他方式評審。

            建立“周產銷對接會議”,及時過濾和刷新銷售訂單交期。

            2,銷售訂單接受和系統錄入

            BOM文員在錄入銷售訂單前,需審核銷售訂單各款產品的BOM適配性(是否有、是有有變更等),確認BOM適配后,才可以錄入銷售訂單。

            允許銷售訂單分別下達:先下達不含包裝的裸機訂單,后下達確認好的包裝件。確定包裝物料清單的銷售訂單交期=包裝物料確認日+20天。

            3,銷售訂單關閉

            新系統中需要錄入客戶,按照系統的要求,進行銷售出庫工作,關閉銷售訂單。

            4,銷售訂單變更控制

            銷售員發起銷售訂單變更【數量、品種、BOM用料、顏色等(潘通色號)等】,PMC的BOM專員為審核后的變更申請單。

            BOM專員依據變更申請要求,核實后變更。

            變更后發出變更通知單,并經過生產副總簽核后下發。

            PMC的MRP專員,為紙質工程變更單的下發員。

            MRP專員,首先必須對系統單據進行必要的變更,同時下發紙質文件。相應,采購,車間,需執行變更。

            3.2 MRP需求及下達

            1、根據K3 WISE系統(以下簡稱:系統)的MRP設置,進行MRP需求運算

            2、MRP專員僅需要根據MRP運算得出物料的品種、數量下達生產計劃、委外計劃和采購申請,不得隨意變更。

            3、MRP專員根據PMC經理確定要求,維護系統的生產計劃、委外計劃、采購申請的最終完工日或交貨日。

            3.3 采購訂單(外購入庫)下達及關閉

            采購員依據系統下達的采購申請下推為采購訂單,下發至供應商。

            采購文員依據供應商送貨單、引用采購訂單轉換為外購入庫單。

            倉管員根據實物、IQC檢驗合格簽字、外購入庫單審核外購入庫單,完成采購訂單的關閉。

            3.4 委外訂單(委外出庫、委外入庫)下達及關閉

            委外計劃員依據系統的委外申請,下推委外訂單,下發至供應商。

            根據委外訂單,開具委外出庫單,進行倉庫領料。

            供應商完工后,出具送貨單并有采購文員轉成委外入庫單、經IQC檢驗合格后,送倉管員審核。

            倉管員依據送貨單、委外入庫單、檢驗合格單清點實物數量后,審核委外入庫單,完成委外訂單的關閉。

            3.5 生產任務(領料單、產品入庫單)下達及關閉

            1、PMC需編制月(出運)、周、日計劃。

            2、切割機總裝、底板輔助/切割部組裝、噴涂日計劃有切割機計劃員編制;沖壓和焊接日計劃由沖壓和焊接計劃員編制。

            切割機總裝、沖壓和焊接計劃員,同時需要追蹤物料到料、齊套狀況。

            3、切割機總裝車間需按照切割機總裝計劃員的日計劃作業,不得提前和延后作業。

            4、車間依據PMC編制的計劃到MRP專員開出領料單,倉庫依據系統領料單發料。

            5、PMC在確定開工生產任務時,需查詢和確認物料齊套。除非緊急生產任務,否則不齊套則不開工。

            6、PMC組織每日的調度和物料齊套追蹤,確保生產任務的及時完工。

            PMC在組織日調度前,編制好當日、次日、第三日的切割機總裝計劃。

            沖壓和焊接的作業計劃,需提前10天左右作業,并按照到料、沖壓車間的產能狀況自行安排。

            ERP系統

            注塑車間的作業計劃,自行提前安排。

            7、車間在完工生產任務后,需要即時開具產品入庫單,經過品管檢驗后,交倉庫驗收入庫。

            8、倉庫收到產品入庫單、實物后,要抓緊時間進行產品入庫,確保即時庫存的準確。
